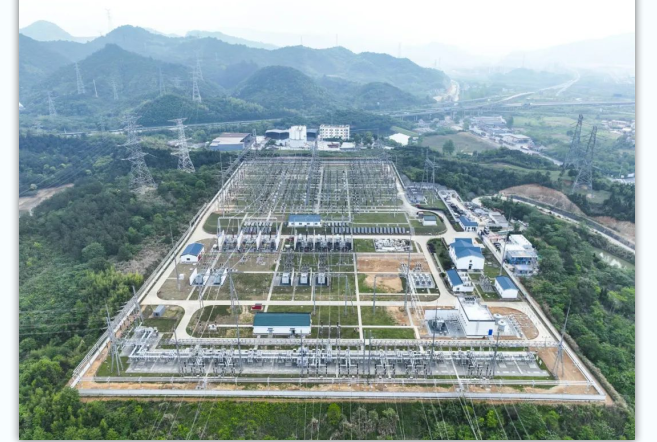

4月29日18時28分,隨著最后一份操作調令執行完畢,標志著歷經9個月建設、36個小時啟動送電的宣城500千伏河瀝變電站3號主變擴建工程正式投運。該變電站的投運對提升迎峰度夏和宣城電網供電能力,促進新能源消納,助力我市經濟社會高質量發展具有重要意義。
工程概況
該工程為安徽省“十四五” 規劃重點工程,在原有1臺1000兆伏安主變基礎上,擴建同規格主變1臺。同時,擴建500千伏、220千伏主變進線間隔各1個,并在3號主變低壓側安裝2組60兆乏并聯電抗器。工程投運后,可滿足宣城南部和黃山電網用電負荷增長需求,提升區域網架互聯互濟能力,增強電網供電可靠性。
工程進展
工程自2024年7月25日開工以來,國網宣城供電公司上下高度重視,管理部門靠前指揮,協同多專業開展前期現場勘察、方案編制等工作,統籌安排作業內容和停電計劃,嚴格全過程風險管控,保障工程建設安全有序。面對臨近帶電體作業、多工程交叉施工等復雜環境,國網宣城供電公司通過制定詳細作業計劃、強化人員資質審核、優化工序銜接,實現施工全過程安全管控。
設備安裝調試階段,國網宣城供電公司選派十余名技術骨干常駐現場,開啟“白+ 黑”工作模式,分赴一次設備、二次系統、試驗檢測等作業面,完成106項保護功能校驗、725根站內電纜鋪設、6344次三遙信號對點及上萬次端子接線校核。
驗收送電中,國網宣城供電公司嚴格執行驗收標準,嚴把驗收質量。針對主變、220千伏 GIS 設備和 500 千伏罐式斷路器等關鍵設備,提前編制耐壓試驗方案,組織技術力量全程監督,確保所有關鍵設備耐壓試驗一次性通過,最終實現工程 “零缺陷”“零隱患” 投運。變電運維人員嚴格執行監護復誦制度,認真核對設備名稱和編號,各級到崗到位人員對操作全過程進行監督。
